伍益路面五标沥青中面层试验路乐成铺筑
6月26日,,,,,,,,通过科学妄想、全心准备、标准施工,,,,,,,,伍益路面五标沥青中面层试验路乐成铺筑,,,,,,,,为后续大规模施工提供须要试验参数和手艺履历,,,,,,,,也为项目整体最后冲刺做好准备。。。。。。。

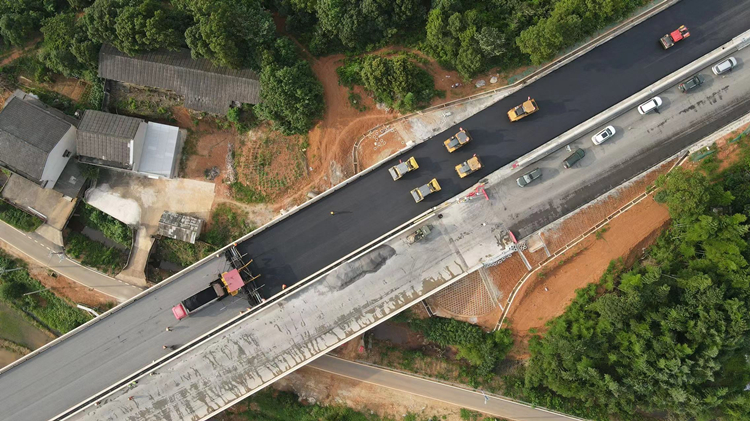

此次试验路安排在K129+260-K129+860右幅长600m的位置,,,,,,,,施工面积6916㎡,,,,,,,,厚6cm,,,,,,,,整体无加宽,,,,,,,,长度适中,,,,,,,,同时包括超高段、路基段、桥面段、路基与桥梁过渡段,,,,,,,,能有用模拟本项目路基和桥梁交替的情形。。。。。。。为确保本次试验路乐成铺筑,,,,,,,,项目部分品级、分专业、全笼罩举行质量、清静、环保、施工手艺交底,,,,,,,,并约请平益公司、路面专家组、监理处举行手艺指导;;;;;;增强现场验收、把关原材质量,,,,,,,,监视制品质量,,,,,,,,确保“佳肴用好材”;;;;;;协同机械装备,,,,,,,,紧盯“桥梁高侧不渗水”这一要害点,,,,,,,,确保压实质量。。。。。。。(通盛公司 闵豪)
